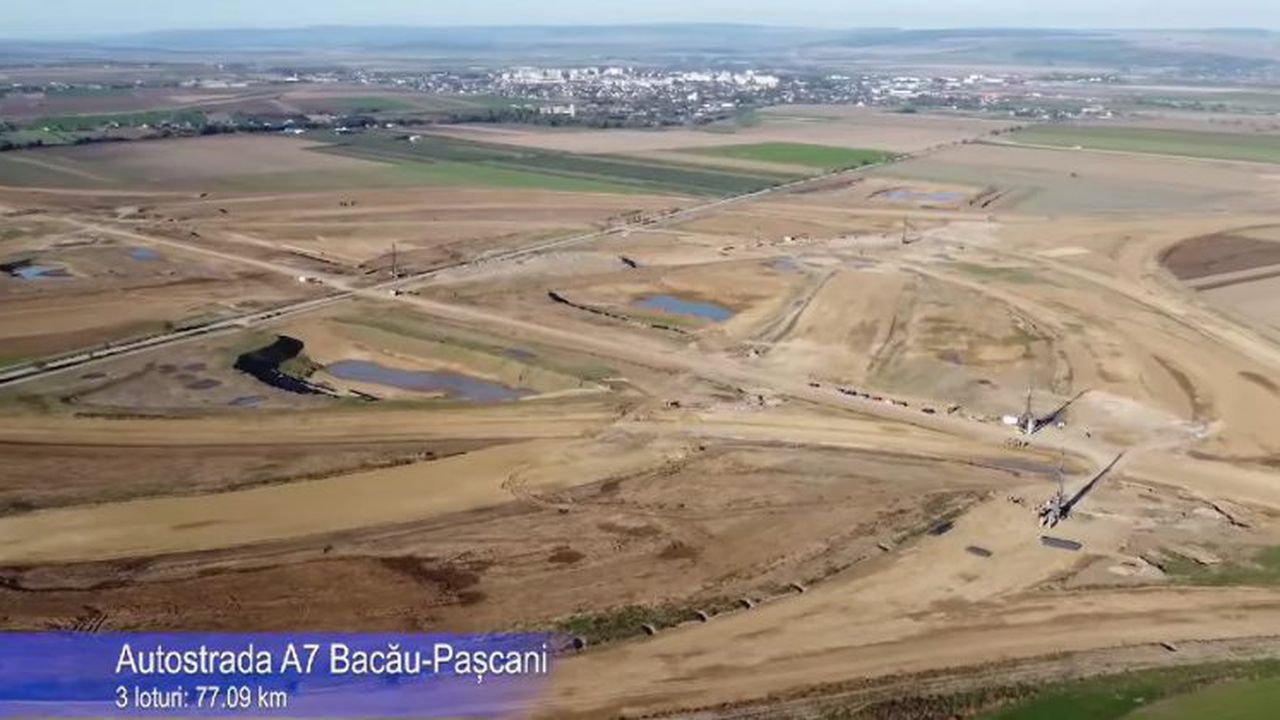

Autostrada Moldovei A7: Imagini noi cu primul nod turbion din România, de la intersecția cu Autostrada Unirii A8. Se va întinde pe 220 de hectare

22 10. 2024
a7 nod

„Am fost pe șantierul 𝗟𝗼𝘁𝘂𝗹𝘂𝗶 𝟯 𝗠𝗶𝗿𝗰𝗲𝘀𝘁𝗶 – 𝗣𝗮𝘀𝗰𝗮𝗻𝗶 al 𝗔𝘂𝘁𝗼𝘀𝘁𝗿𝗮𝘇𝗶𝗶 𝗠𝗼𝗹𝗱𝗼𝘃𝗮 𝗔𝟳 (𝗕𝗮𝗰𝗮𝘂 – 𝗣𝗮𝘀𝗰𝗮𝗻𝗶), pentru a verifica stadiul lucrărilor 𝗰𝗲𝗹𝘂𝗶 𝗺𝗮𝗶 𝗺𝗮𝗿𝗲 𝘀𝗶 𝗽𝗿𝗶𝗺𝘂𝗹 𝗻𝗼𝗱 𝗿𝘂𝘁𝗶𝗲𝗿 𝘁𝘂𝗿𝗯𝗶𝗼𝗻 𝗱𝗶𝗻 𝗥𝗼𝗺𝗮𝗻𝗶𝗮.”, transmite Scrioșteanu pe Facebook.



Potrivit lui, stadiul lucrărilor pe acest lot este următorul:
– se execută lucrări de realizare a stratului de formă din material granular;
– se execută lucrări de decopertare vegetală pe traseul autostrăzii și al bretelelor de legătură aferente nodurilor rutiere;
– se execută lucrări de stabilizare a terenului de fundare cu lianți hidraulici în zona relocării DJ208L;
– se execută lucrări de așternere în zona relocării DJ208L;
– se execută lucrări de forare, armare și turnare piloți aferenți structurilor nodului rutier A7 x A8;
– se execută lucrări de relocare a rețelelor de utilități publice.

Scrioșteanu adaugă că acest nod rutier de tip turbion dintre cele două autostrăzi A7 şi A8 este localizat la sud de Pașcani, mai exact pe raza UAT-urilor Stolniceni – Prăjescu și Pașcani, se va întinde pe o lungime de circa 2 km și o suprafață de 220 hectare și va cuprinde, în principal:
– 8 bretele, proiectate la viteza de 80 km/h
– 12 pasaje (8 pasaje aferente A7 și 4 pasaje aferente A8)
– 5 podețe

30 de luni pentru A7 Bacău – Pașcani

„Antreprenorul are un ritm bun de lucru și o mobilizare de muncitori și utilaje eficientă, fapt ce va asigura finalizarea acestui lot în termenul contractual”, mai spune oficialul de la Transporturi.

Autostrada Bacău – Pașcani face parte din Autostrada Moldovei A7, are o lungime totală de 77,4 km și este împărțită în trei loturi, toate construite de UMB.

Lucrările la nodul rutier de tip turbion de la intersecția autostrăzilor A7 și A8, în zona Pașcani – Sodomeni, județul Iași, au început în ianuarie 2024, a informat atunci Direcția Regională de Drumuri și Poduri (DRDP) Iași. Lucrările sunt parte a proiectului Autostrăzii A7, Bacău – Pașcani (Lot 3, Mircești – Pașcani).

Autostrada Bacău – Pașcani, lot 3 Mircești – Pașcani
Antreprenor: ASOCIEREA S.C. SPEDITION UMB S.R.L. – S.C. SA&PE CONSTRUCT S.R.L. – S.C. TEHNOSTRADE S.R.L.
Lungime Lot 3: 28,094 km;
Data semnare contract: 15.02.2023
Durată execuție: 30 luni;
Valoare contract: LOT 3: 1,76 miliarde de lei fără TVA;
Sursa de finanțare: fonduri europene nerambursabile – PNRR
