Autostrada Sebeș – Turda: CNAIR atacă în instanță sentința arbitrală care o obligă să le plătească peste 300 de milioane de lei italienilor de la Pizzarotti

Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) a formulat la Curtea de Apel București acțiune în anulare a sentinței arbitrale prin care este obligată să le plătească peste 300 de milioane de lei italienilor de la Pizzarotti, care au construit lotul 1 al Autostrăzii A10 Sebeș - Turda. Mai mult, CNAIR a formulat contestație și la executarea silită, despre care spune că nu ar afecta oricum finanțarea celorlalte proiecte.
Anemona Andone - lun, 18 mai 2026, 20:49

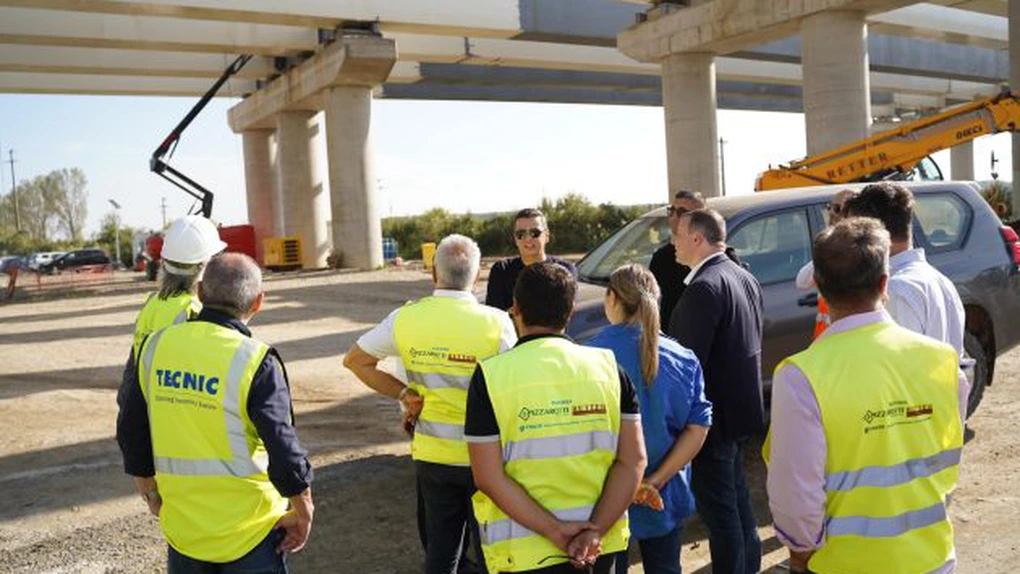

Autostrada Sebeș - Turda: CNAIR atacă în instanță sentința arbitrală care o obligă să le plătească peste 300 de milioane de lei italienilor de la Pizzarotti

Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) a pierdut un arbitraj major în fața constructorului italian Impresa Pizzarotti, din cauza întârzierilor generate de statul român pe Lotul 1 al Autostrăzii Sebeș – Turda, arată informațiile obținute în exclusivitate de Economedia. Un acord semnat de directorul CNAIR Cristian Pistol, în 2021, menit să limiteze paguba, s-a dovedit juridic inconsistent, deoarece a fost încheiat sub semnătură privată (fără formă notarială sau mandat special). Miza actuală depășește 340 de milioane de lei. Suma, care continuă să crească din cauza dobânzilor și penalităților, depășește 60% din valoarea inițială a întregului contract de construcție. În prezent, Compania de Drumuri refuză să plătească, chiar și eșalonat, iar Pizzarotti se pregătește de popriri, mai scrie sursa citată.

Reprezentanții CNAIR transmit, pentru ECONOMICA.NET, detalii despre litigiile cu constructorul lotului 1 din Autostrada Sebeș – Turda.

Astfel, aceștia susțin că acordul din 2021 a fost semnat la solicitarea constructorului italian, care riscă să i se suspende contractul și inclusiv plățile pentru lucrările efectuate, până la plata penalităților de întârziere impuse de CNAIR. Pizzarotti a acceptat atunci să semneze acordul prin care își limita pretențiile financiare până la 149,66 milioane de lei.

În plus, se obliga să mărească valoarea garanției de bună execuție cu încă 30,3 milioane lei, pentru acoperirea eventualelor penalități de întârziere, explică reprezentanții CNAIR.

În schimb, Compania de Drumuri nu îi mai executa constructorului garanția de bună execuție (54 de milioane de lei) și continua să proceseze certificatele interimare de plată, pentru lucrările efectuate, dând astfel posibilitatea finalizării lotului de autostradă, potrivit termenilor acordului agreat între cele două părți.

„În speță, atât CNAIR, cât și Antreprenorul (Pizzarotti – n.r.), în deplină capacitate de exercițiu au consimțit la Acordul din 19.11.2021. Forma actului a fost cea a înscrisului sub semnătură privată, suficientă potrivit regulii generale a consensualismului (art. 1178 C. civ.: contractul se încheie prin simplul acord de voințe al părților, dacă legea nu cere o anumită formă)”, subliniază reprezentanții Companiei de Drumuri.

CNAIR acuză erori fundamentale în sentința arbitrală

cnair

Ei consideră că acordul este pe deplin valabil și opozabil părților, producând efecte obligatorii între acestea. „În pofida caracterului obligatoriu al Acordului, Tribunalul Arbitral a refuzat să îi recunoască efectele juridice, procedând la soluționarea cererilor ca și cum Acordul nu ar exista. Mai mult, Tribunalul a apreciat ca Reclamanta este îndreptățită să își majoreze pretențiile în cursul arbitrajului peste plafonul convenit in Acordul din 19.11.2021, respectiv peste suma de 149.661.800 lei”, adaugă cei de la CNAIR.

Potrivit lor, tribunalul arbitral a comis „erori fundamentale” în interpretarea și aplicarea efectelor acordului din noiembrie 2021.

De asemenea, CNAIR subliniază că niciuna dintre părți nu a solicitat anularea/desființarea acordului în cadrul dosarului arbitral.

„CNAIR SA a formulat in termenul legal acțiune în anulare a Sentinței Arbitrale nr. 92/26.11.2025, îndreptată și completată prin Sentința Arbitrală nr. 7/30.01.2026, pronunțate de Curtea de Arbitraj Comercial Internațional de pe lângă Camera de Comerț și Industrie a României”, conchide Compania de Drumuri.

Lotul 1 din Autostrada Sebeș – Turda a fost deschis parțial circulației în decembrie 2020, nodul rutier Sebeș, unul dintre cele mai spectaculoase din România, fiind inaugurat în anul următor.

Te-ar mai putea interesa și
Mihai Jurca: Estimăm o reducere cu peste 48% în acest an a cheltuielilor Cancelariei prim-ministrului. Un guvern care administrează poate fi un bun administrator
Mihai Jurca: Estimăm o reducere cu peste 48% în acest an a cheltuielilor Cancelariei prim-ministrului. Un guvern care administrează ...
Şeful Cancelariei premierului Ilie Bolojan, Mihai Jurca, prezintă, sâmbătă, cheltuielile instituției, comparativ 2024 – 2026, şi precizează că, pe baza cheltuielilor liniare din primele......
Oana Gheorghiu: Când am început să discutăm despre reforma companiilor de stat a început pur şi simplu o luptă în interiorul coaliţiei. Brusc, nu se mai putea lucra cu Ilie Bolojan
Oana Gheorghiu: Când am început să discutăm despre reforma companiilor de stat a început pur şi simplu o luptă în ...
Vicepremierul interimar Oana Gheorghiu, devenită între timp şi vicepreşedinte al PNL, afirmă, sâmbătă, că PSD a ...
Jucătorul francez de banschet Victor Wembanyama a semnat un nou contract cu echipa San Antonio Spurs, pe o sumă uriașă
Jucătorul francez de banschet Victor Wembanyama a semnat un nou contract cu echipa San Antonio Spurs, pe o sumă uriașă
Starul francez Victor Wembanyama a semnat un nou contract cu echipa de baschet San Antonio Spurs, cu o durată de cinci ani ...
Unde mai găsești apartamente cu două camere sub 100.000 de euro în București. În alte cartiere au depășit pragul într-un singur an
Unde mai găsești apartamente cu două camere sub 100.000 de euro în București. În alte cartiere au depășit pragul ...
Prețurile apartamentelor din București au continuat să crească și în ultimul an, iar față de iunie 2025, prețurile ...
