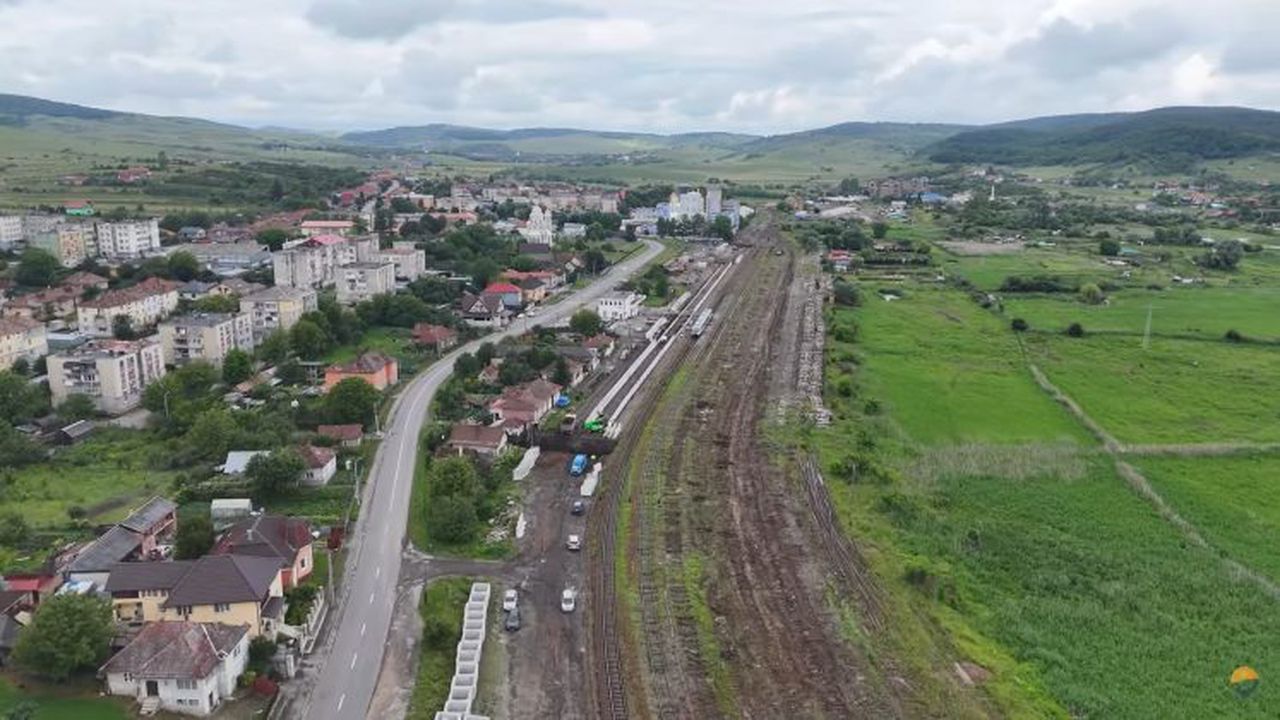

Calea ferată Cluj Napoca – Oradea: Asocierea Arcada – Alstom are un progres de 5% pe lotul 1 – API (Video)
„Avem prima filmare integrală de pe Magistrala M300 între Cluj-Napoca și Aghireșu (gara Aghireș), adică lotul 1 din 4 al proiectului de electrificare și modernizare dintre Cluj-Napoca și Oradea (Episcopia Bihor). Pe aici trenurile ardelenești „high speed” vor circula cu maxim 100 km/h față de 80 km/h înainte, pe același traseu sinuos austro-ungar, fiindcă doar două curbe au fost reproiectate, la nord-vest de Gârbău. Îmbunătățirile notabile sunt electrificarea liniei și introducerea semnalizării moderne ETCS. Într-un viitor incert va exista și un serviciu de tren metropolitan”, spun reprezentanții API într-o postare pe pagina de Facebook a Asociației.
Aceștia adaugă că, în plin sezon de construcții și într-o zi de lucru, joi, au sperat să vadă o mobilizare mai bună a Asocierii RailWorks formată din Arcada și Alstom.
„Progresul fizic este aproximativ 5% cu avans financiar 11%. Lucrările de până acum constau în demontarea firului 1, execuția organizării de șantier și amenajarea albiei râului Nadăș. Încă se circulă pe firul vechi până la Aghireș. Ținta ambițioasă este încadrarea în termenele PNRR, adică finalizarea până în 2026. Contractul de 1,6 miliarde lei fără TVA a fost semnat în 30.12.2022 și prevede 6 luni de proiectare și alte 36 de execuție”, precizează reprezentanții API.
Ei mai spun că narți urmează să publice filmarea cu lotul 2, Aghireșu-Poieni, disponibilă deja în avanpremieră pentru susținătorii de pe Patreon.
Autorizație de construire pentru lotul 1 Cluj Napoca – Aghireșu, din decembrie 2023
La finele lunii martie, CFR Infrastructură detalia stadiul lucrărilor pe Lotul 1 Cluj Napoca – Aghireș (30,41 km).
→ autorizatia de construire emisă în decembrie 2023 (exceptând STE Aghireș și pasajul superior Tăietura Turcului, pentru care este necesară demararea procedurii de expropriere a unor suprafețe suplimentare de teren)
→ proiect tehnic avizat în februarie 2024;
→ deschidere șantier de lucrări în martie 2024 – demontare linie de contact în st. CF Cluj Napoca (liniile 4,5,6 și 7) și între Baciu Triaj și Cluj Napoca pe 2 km, demontat șina între Mera – Baciu Triaj și liniile 1,2,3,15 și 17 din stația Aghireș
