Centura Comarnic va fi gata în vara anului viitor – oficial Transporturi

16 11. 2024
frasinul

Centura Comarnic va avea 6 kilometri

Potrivit lui Scrioșteanu, stadiul lucrărilor este următorul:

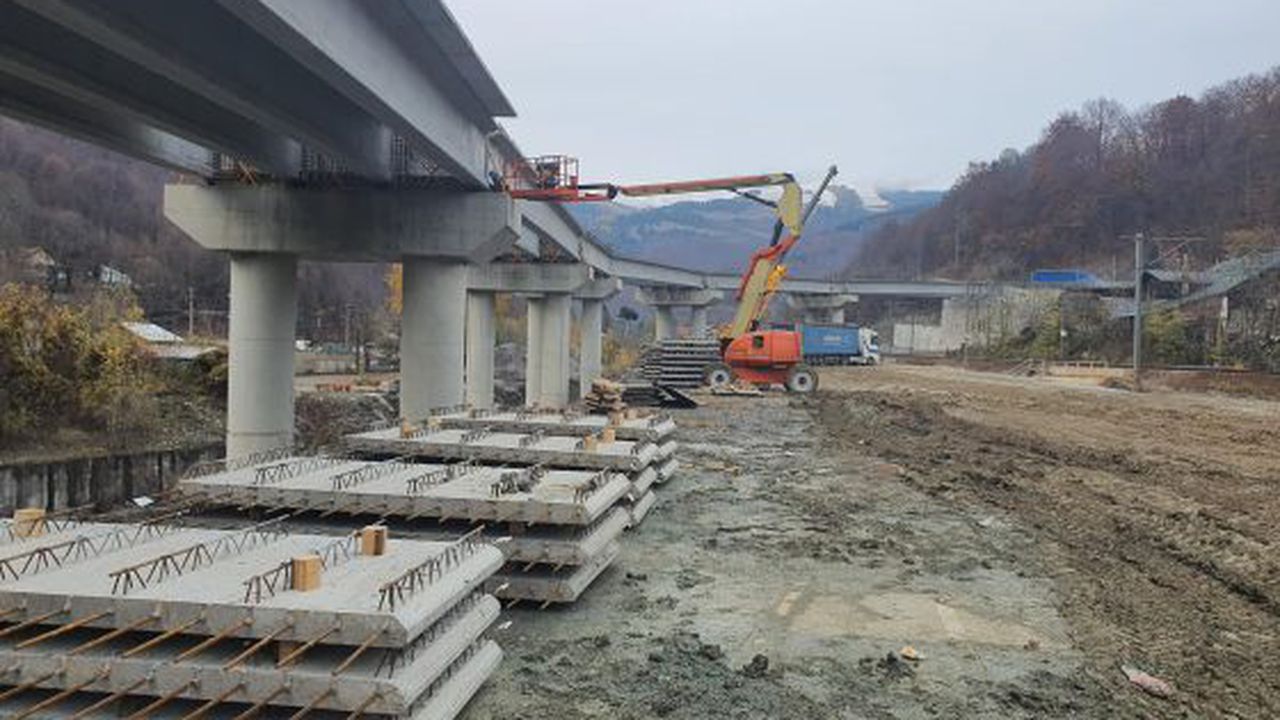

– la pasajul peste CF, care va avea o lungime de 380 metri:
● se lucrează la elevațiile pilelor
● a început montarea grinzilor, fiind deja finalizate pe primele 5 deschideri ale pasajului
● se montează antretoazele și predalele prefabricate
● se lucrează la armarea plăcii de suprabetonare pe deschiderile pe care s-au montat grinzile și pedalele.

– a fost realizată execuția corpului centurii ocolitoare pe tronsoanele autorizate, până la nivelul stratului de formă din balast;

– se execută lucrări de realizare a rigolelor betonate, dar și a rigolelor carosabile;

– a fost realizată demolarea construcțiilor și elementelor de beton existente;

– sunt în curs de finalizare lucrările de protejarea a rețelei ELSID;

– se lucrează concomitent la cele 4 structuri necesare pe acest traseu;

– se execută lucrări de consolidare;

– se execută lucrări de realizare a rețelei de canalizare pluvială;

– a fost finalizată relocarea rețelelor de gaz pe zonele autorizate și rețelele de telecomunicații în zona sensului giratoriu de la km 0.

„Am discutat cu constructorul în așa fel încât maximum în luna iunie a anului viitor să finalizăm lucrarea”, a adăugat Scrioșteanu.

Varianta de Ocolire a orașului Comarnic are o lungime de 6 km și va contribui la degrevarea traficului de pe DN1, accesându-l prin intersecțiile cu DN1, unde sunt prevăzute sensuri giratorii dimensionate. Acest proiect este complementar viitoarei autostrăzi A3 Ploiești – Comarnic – Brașov.

Obiectivul de investiții face parte dintr-o serie de 11 proiecte aflate în diferite faze pe DN1-Valea Prahovei.

– 𝗖𝗲𝗻𝘁𝘂𝗿𝗮 𝗔𝘇𝘂𝗴𝗮 – 𝗕𝘂𝘀𝘁𝗲𝗻𝗶 (parteneriat cu CJ Prahova, contract semnat pentru proiectare și execuție, termen estimativ pentru începerea lucrărilor – martie 2025)

– 𝟰 𝗽𝗮𝘀𝗮𝗷𝗲 𝗿𝘂𝘁𝗶𝗲𝗿𝗲 𝗽𝗲 𝗗𝗡𝟭: Sinaia Sud, Sinaia Nord, Azuga și Predeal (pentru fiecare au fost realizate exproprierile, am obținut Autorizațiile de Construire, iar în luna decembrie vor începe licitațiile pentru execuția lucrărilor)

– 𝟱 𝗽𝗮𝘀𝗮𝗷𝗲 𝗽𝗶𝗲𝘁𝗼𝗻𝗮𝗹𝗲 𝘀𝘂𝗯𝘁𝗲𝗿𝗮𝗻𝗲 dotate cu lift și scară rulantă, necesare pentru eliminarea trecerilor de pietoni existente pe DN1: 1) Piața Comarnic, 2) Primăria Comarnic, 3) Bușteni, strada Telecabinei, 4) Poiana Țapului, strada Urlătoarei și 5) Predeal, strada Panduri. Toate cinci au Autorizații de Construire obținute și se află în curs de pregătire a documentațiilor pentru demararea licitațiilor pentru execuție lucrări.

În ianuarie 2024, Ministerul Transporturilor și Infrastructurii (MTI) a emis autorizație de construire pentru lucrări la Centura Comarnic. Solicitantul autorizației este Consiliul Județean Prahova.

Contractul de proiectare şi execuţie a Centurii Comarnic a fost semnat în mai 2023. Licitaţia pentru acest obiectiv de investiţii a fost câştigată de asocierea Frasinul SRL (lider) – SC Artehnis SRL, la valoarea de 236,74 milioane de lei fără TVA.
