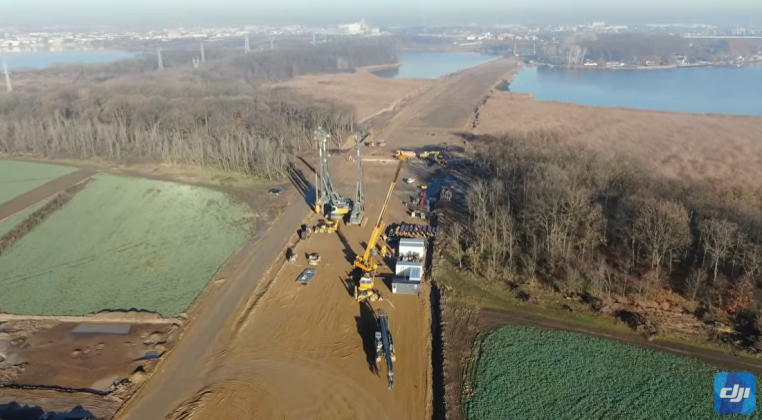

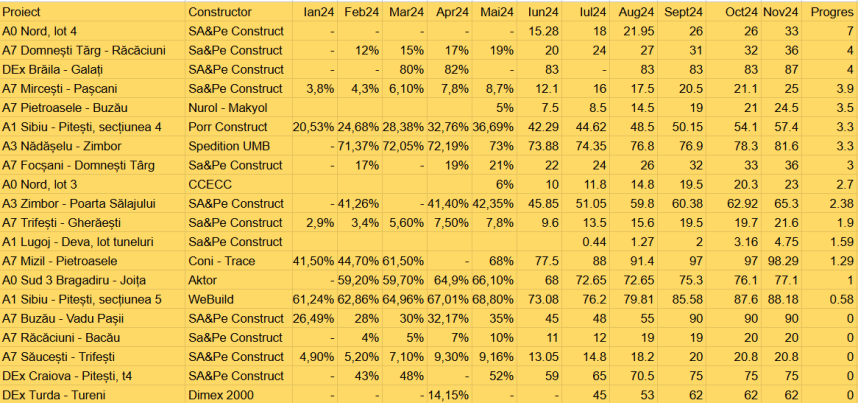

UMB domină detașat topul constructorilor de autostrăzi și în luna noiembrie, după un progres de 7 puncte procentuale pe lotul 4 al Autostrăzii Bucureștiului A0 Nord. Realizat în proporție de o treime, cel mai mic lot al A0 este și cel mai dificil, din cauza podului ce trebuie construit peste Lacul Cernica, în zonă protejată.
Un avans de 4 puncte procentuale a raportat UMB și pe lotul 2 Domnești Târg – Răcăciuni al A7 Focșani – Bacău. Gradul de execuție a ajuns aici la 36%, potrivit datelor actualizate pe harta interactivă a CESTRIN.
Tot un progres de 4 puncte procentuale a fost înregistrat și pe șantierul Drumului Expres Brăila – Galați. UMB a executat aici 87% din lucrări.
Grupul controlat de Dorinel Umbrărescu a mai avansat cu 3,9 puncte procentuale și pe lotul Mircești – Pașcani al A7 Bacău – Pașcani. UMB a realizat un sfert din lucrările de pe acest lot ce include primul nod turbion din România, la intersecția cu A8.
Mai departe, asocierea Nurol – Makyol a înregistrat un progres de 3,5 puncte procentuale pe lotul 3 Pietroasele – Buzău al A7 Ploiești – Buzău. Constructorii turci au executat aproape un sfert din lucrările la ultimul lot intrat în execuție din Autostrada A7 Ploiești – Pașcani, finanțată prin PNRR..
Urmează în top Porr Construct cu un avans de 3,3 puncte procentuale la secțiunea 4 Tigveni – Curtea de Argeș a A1 Sibiu – Pitești. Lucrările la lotul cu primul tunel veritabil de autostradă din România sunt executate în proporție de aproape 58%.
Tot cu 3,3 puncte procentuale a progresat și UMB pe șantierul tronsonului Nădășelu – Zimbor din Autostrada Transilvania (A3). Aici lucrările se apropie de un grad de execuție de 82%.
Cel mai puternic constructor român de drumuri a avut un avans de 3 puncte procentuale și pe lotul 1 Focșani – Domnești Târg al A7 Focșani – Bacău, unde gradul de execuție a ajuns la 36%.
Topul continuă cu constructorul chinez CCECC, care a înregistrat un progres de 2,7 puncte procentuale pe lotul 3 al A0 Nord. De altfel, acest lot a fost dat parțial în trafic chiar de anul acesta.
UMB revine cu un avans de 2,38 puncte procentuale pe lotul Zimbor – Poarta Sălajului al A3. Stadiul fizic al lucrărilor a ajuns aici la peste 65%.
Pe următoarea poziție din top se situează tot UMB, cu un progres de 1,9 puncte procentuale pe lotul 2 Trifești – Gherăești al A7 Bacău – Pașcani.
UMB a avut un avans de 1,59 de puncte procentuale și pe lotul – lispă din Autostrada Lugoj – Deva. Secțiunea de autostradă de la Margina la Holdea din A1 este realizată în proporție de 4,75%.
În top urmează asocierea Coni – Trace, cu un progres de 1,29 de puncte procentuale pe lotul 2 Mizil – Pietroasele al A7 Ploiești – Buzău. Deși este realizat în proporție de peste 98%, acest lot urmează să fie dat în trafic după finalizarea pasajelor peste autostradă.
Următorul clasat, constructorul elen Aktor, a avut un avans de 1 punct procentual pe lotul 3 al A0 Sud. Lotul dintre Bragadiru și Joița din semi-inelul sudic al Autostrăzii Bucureștiului este realizat în proporție de 77%.
Pe restul șantierelor monitorizate, progresele au fost mai mici de 1 punct procentuale, fie nu au fost raportate. În top nu au mai fost incluse și loturile date în trafic.
FOTO – VIDEO: A0 Nord lot 4, constructor: UMB (sursa: YouTube Infrastructura Romania)
